新年伊始,万象更新。光伏行业需求回暖,产业链企业陆续复工复产,产线持续爬坡。作为全国领先的清洁能源服务商,南控电力赓续过往,在工商业光伏领域也再次大展身手。

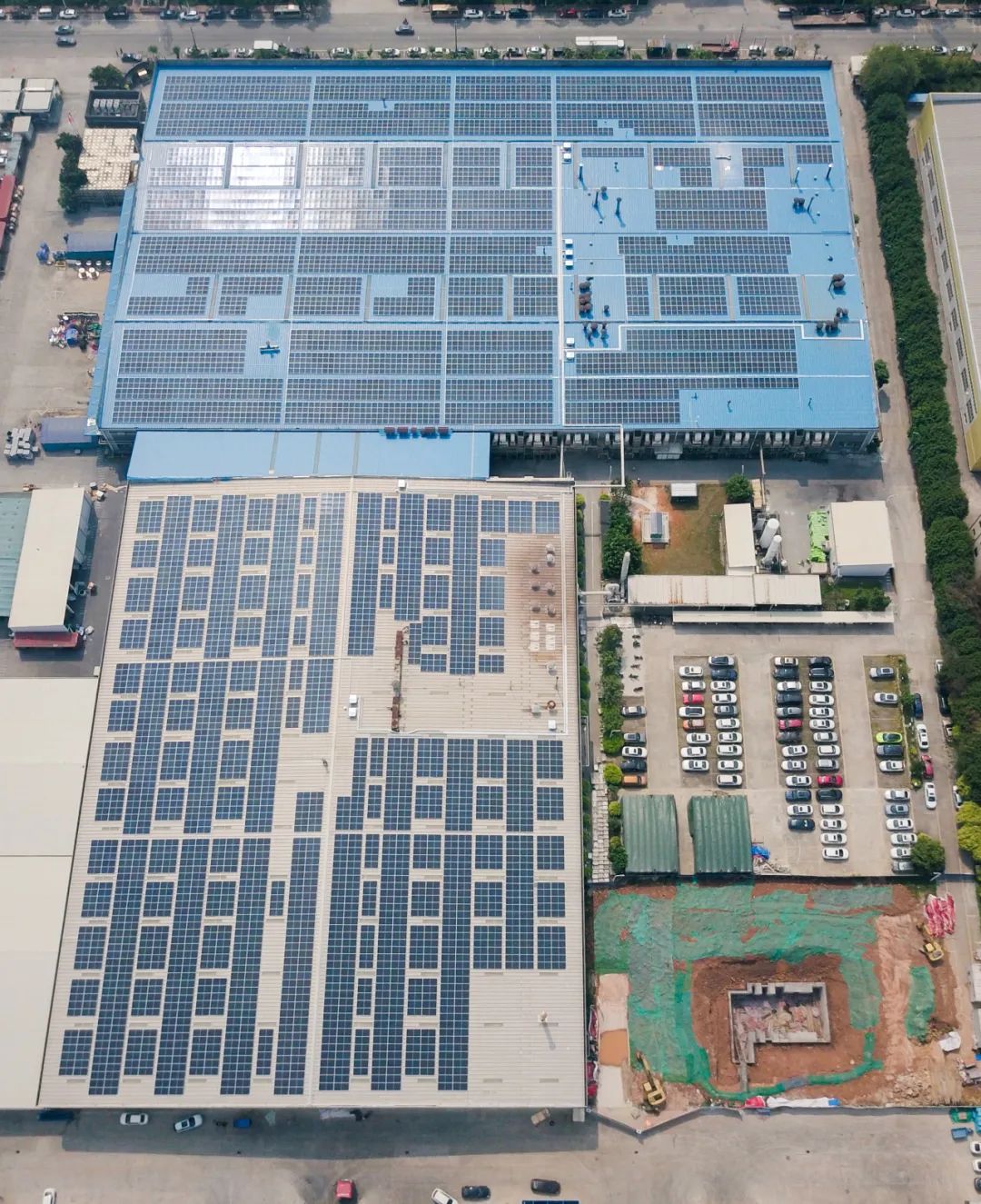

本次并网项目位于制造产业发展高地——佛山市三水区。项目采用彩钢瓦屋面安装方式,总装机容量3000.35KW,由5218块575Wp单晶硅组件组成,预计年发电量达到315万度。
由于项目工期紧、施工难度大,自开工以来,南控团队紧抓并网目标节点,化“规划图”为“施工图”,视“时间表”为“计程表”,积极协调每个难题,深度细化每道工序,精确部署每日现场安装调试等工作,强化施工质量,铆足马力高效并网。
高效成就短工期》》
项目原计划施工期为60天。但基于业主方的高配合度及施工团队的高效率,实际工期缩短至45天,取得事半功倍的效果。
严谨成就高品质》》
该项目原设计为10KV并网,且深度初定为3米。但南控团队现场勘测发现,项目所在地地质结构存在特殊性。顶管线路经过地下岩石层及数量庞杂的管网,导致施工难度增大,风险等级增加。
南控项目团队迎难而上,锲而不舍和业主方及厂区进行多次三方协调,最后因地制宜制定应急预案。
专业成就优服务》》
因厂区具备全国数据储存中心的定位,以及大规模全日制的生产机制,故日常用电依赖性较高。
针对厂区具体情况,一方面,我司秉持忧患意识,采纳柴油发电方案提供备用电源,保证数据储存电源可持续。
另一方面,我司优选节假日施工,基于现场复杂的施工情况,协调技术,工程,运维等多方人员精准配合,在厂区规定时间内,在保证安全前提下,提前完成停电并柜任务,减少因停电造成的负面影响。
光伏产业作为我国新能源行业的重要组成部分,已成为我国产业经济发展的一张“新名片”。新的一年,南控电力将严谨专业的服务态度一以贯之,高效助力新能源产业高质量发展。
