南控项目 | 穿越40米深井,协作攻坚挑战不可能

2025.09.13

南控项目 | 穿越40米深井,协作攻坚挑战不可能

当智能家电与光伏电站相遇,不仅实现了企业节能降本,更是在践行其引领智慧、低碳生活的品牌理念。

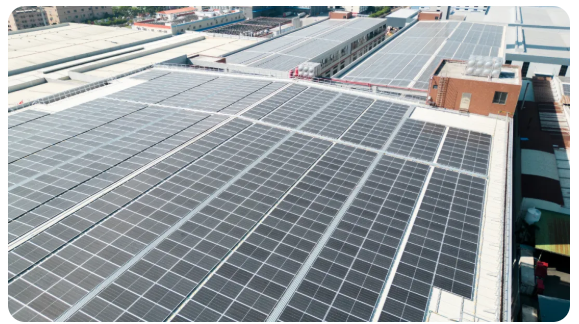

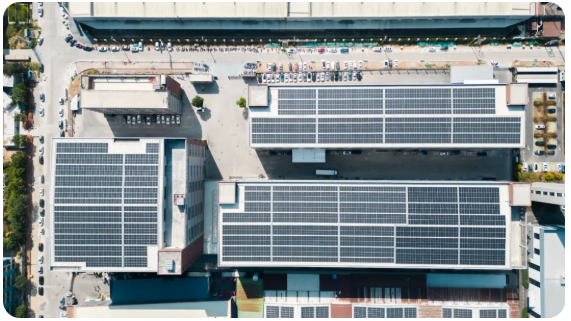

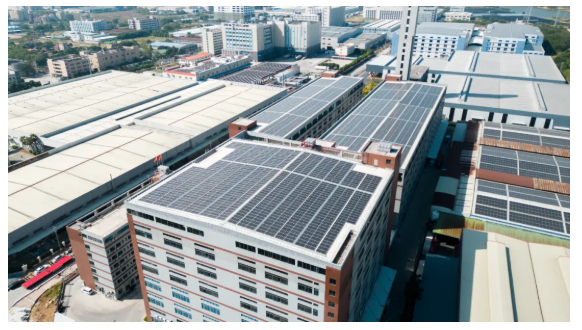

    这座光伏电站位于广东,装机容量为1958kW,年发电量约为204万度,项目应用了2700多块单晶硅光伏组件,每年节省电费预估高达180万元。


此次彩钢瓦屋顶光伏电站项目建设中,南控大胆创新技术应用,摒弃逆变器和数采间传统的 485 线与通信棒,采用电力载波传输信号,简化布线流程的同时,提升了数据传输的稳定性与效率。


真正的挑战来自交流线路的敷设——必须穿越厂区内一个深达40米的电梯井。这是一个近乎无解的难题:井道深不见底,内部没有任何固定支撑点作为施 工立足点,高空作业面临极端风险,且涉及电梯设备安全。

    面对时间紧、任务重、风险高的三重压力,我们深知,孤军奋战无法破局。迅速联合了经验丰富的施工队伍、严谨负责的电梯维保管理部门以及厂区负责方,组建专项攻坚小组。通过多轮深入研讨和技术交底,我们集思广益,共同拟定了一份详尽周全、安全为先的电梯井高空穿越专项施工方案。方案精细规划了每一步操作流程、安全防护措施以及多方协调机制。凭借严密的组织和对方案的坚决执行,这段“不可能”的穿越之路最终安全、高效地完成。


施工进程中,工厂限制动火作业的规定,也为项目带来不小阻碍。南控采用 “屋顶测量、楼下加工、吊运安装” 的安装模式,将所有焊接加工工序转移至安全区域,既满足工厂安全要求,又保障了施工进度。最终,在各方的紧密配合与不懈努力下,我们克服重重困难,实现了项目的高质量交付。

    在整个项目执行过程中,效率与安全始终是核心的旋律。面对紧凑的工期,南控通过高效的资源调配和顺畅的多方沟通协调,确保了每一个关键节点如期达成。安全更是融入血脉的要求,从人员资质审核、全面的专项安全培训到施工现场的严格管控,实现了零安全事故的目标,让这座智慧能源站的建设之路平稳而坚实。
