南控项目 | 不钻孔、不渗漏!秒解厂区漏虑

2025.08.30

南控项目 | 不钻孔、不渗漏!秒解厂区漏虑

最近某照明生产企业决定在其厂区楼顶建设光伏电站,以降低能源成本、提升可持续发展能力。然而,该项目的推进并非一帆风顺,南控团队在施工过程中面临了诸多挑战,最终凭借专业的技术方案和高效的执行力,成功交付。

    这座光伏电站位于广东,装机容量为 399kW,年发电量约为41万度,项目应用了600多块光伏组件,每年节省电费预估高达37万元。


 该厂区楼面排列非常紧凑,且现场存在大量障碍物,包括高于4米的立方体结构、电线等,使得传统吊装方案难以实施。但若采用人工搬运,成本极高且效率低下。

    经过多次勘察,终于找到一个可行的吊装点位,但这处有一个铁皮屋成为最后的阻碍。项目经理迅速与业主沟通协调,最终达成一致:临时切除障碍物,待吊装完成后立即恢复原状。这一灵活高效的解决方案,使材料最终顺利运输至楼顶。

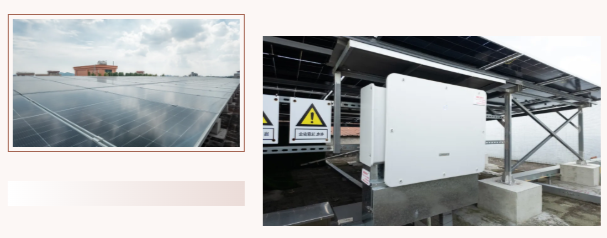

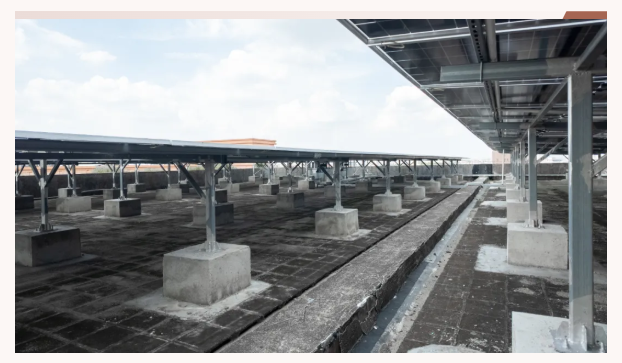

 由于厂区建筑建于上世纪90年代,业主特别强调:安装光伏绝不能破坏原有防水结构,避免漏水风险。面对这一要求,南控设计部门迅速调整方案,将传统的植筋搭棚安装方式优化为水泥墩搭棚安装,既避免了在楼面钻孔可能导致的渗漏问题,又确保了光伏支架的稳固性,彻底消除了业主的顾虑。

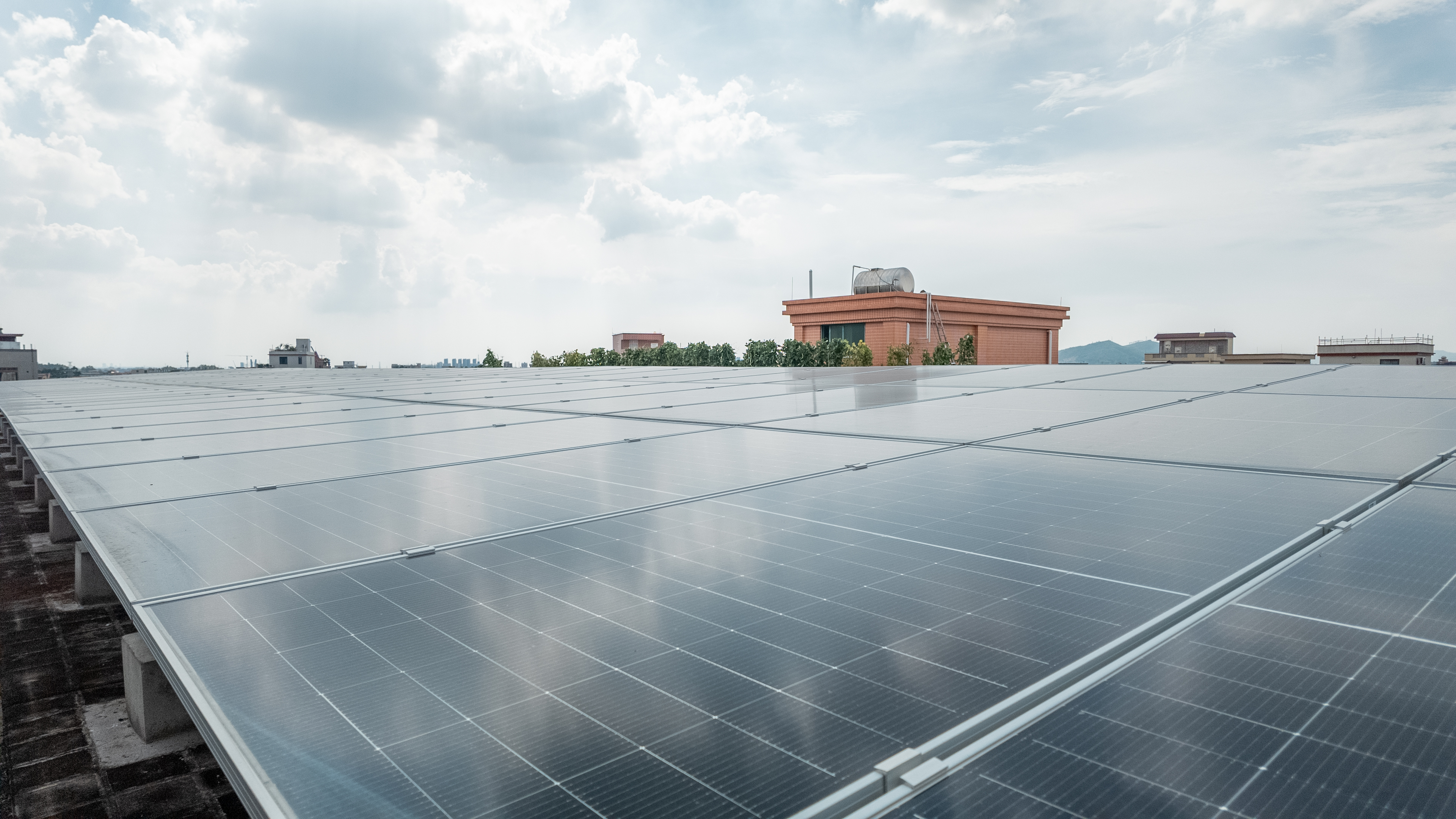

如今,这座电站已成功并网,它不仅为企业降低了生产成本,更是企业践行绿色发展理念的有力见证。未来,南控将继续深耕光伏领域,以创新技术和优质服务,助力更多企业实现绿色能源转型。
